Práce na novém fluidním kotli K20 se dostaly do další fáze
3. 8. 2026
Stavba modernizace teplárny úspěšně pokračuje. Výrazné milníky jsme zaznamenali také při výstavbě nového parního fluidního kotle K20.

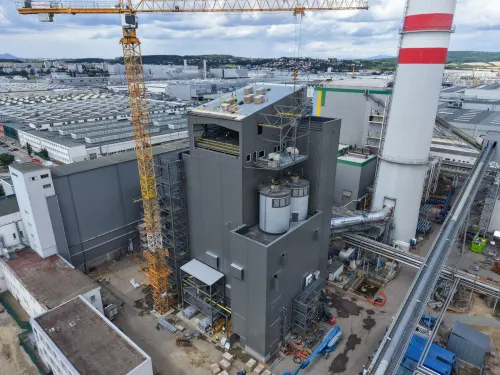

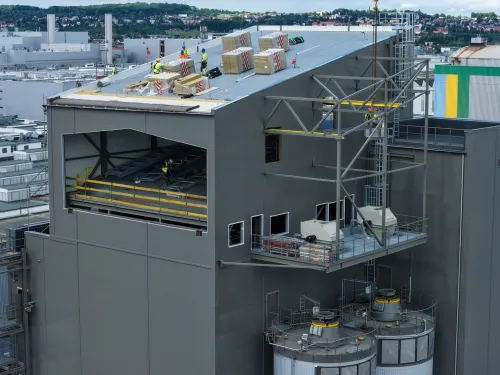

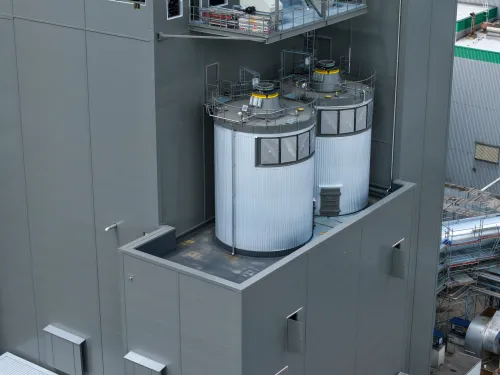

Velmi rychle roste nová kotelna, ve které je kotel umístěn, aktuálně dokončujeme nadstavbu celého objektu, do které se postupně instaluje systém dopravy paliva – biomasy.
Po březnové úspěšné tlakové zkoušce postoupily práce natolik, že je vše připraveno pro postupné odzkoušení a najíždění kotle.
Samotnému najíždění kotle bude předcházet jeho mechanické i chemické čištění, jehož součástí bude i profukování párou. Čištění proběhne v období od 4. do 30. 8. 2026, a to vždy v koridorech od 8:00 do 8:20 hodin a 17:00 – 17:20 hodin. Tento druh čištění bude doprovázen typickým zvukem expandující páry.
